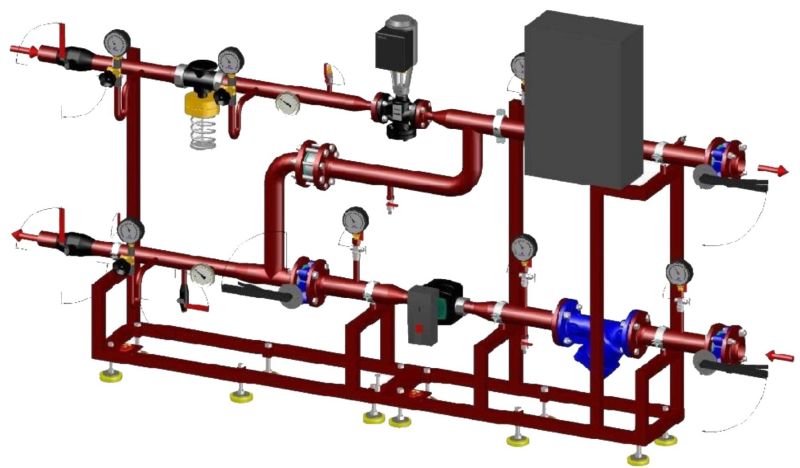

УКУТ — это узел коммерческого учета тепловой энергии и теплоносителя, состоящий из средств измерений и устройств,

обеспечивающих учет тепловой энергии, а также контроль и регистрацию параметров теплоносителя.

УКУТ полезен и нужен в целях:
1. Возможности платить за фактическую тепловую энергию;
2. Осуществления расчетов между теплоснабжающими, теплосетевыми организациями и потребителями тепловой энергии;
3. Контроля над тепловыми и гидравлическими режимами работы систем;
4. Документирования параметров теплоносителя — массы и объема, температуры и давления.

Как происходит установка УКУТ:

Для того, чтобы установить УКУТ необходимо отправить запрос на получение технических условий в ресурсоснабжающую

организацию, осуществляющую поставку тепловой энергии. Это занимает до 15 рабочих дней, при условии отсутствия з

адержек со стороны РСО. После получения технических условий на проведение реконструкции УКУТ

необходимо обследование инженерных систем жилого дома для подготовки проектной документации данный этап занимает, 1 рабочий день.

Далее идет подготовка проекта по реконструкции УКУТ, данный этап у проектировщика занимает от 2–4 рабочих дней в зависимости от сложности объекта. После - необходимо согласование проектной документации с поставщиком тепловой энергии — это занимает до 15 рабочих дней при условии отсутствия замечаний со стороны РСО.
В последнюю очередь осуществляется заказ оборудования, как правило при наличии всех комплектующих у поставщика отгрузка осуществляется до 5 дней. Но в случае отсутствия импортных комплектующих может возникнуть вопрос по переносу срока поставки до 14 дней.

После всех вышеперечисленных действий производится монтаж УКУТ, он занимает 2–3 дня. В это время производится сборка прямых участков и пуско-наладочные работы. Однако при проведении работ по монтажу узла может возникнуть вопрос по необходимости отключения коммунальной услуги со стороны РСО. В данном случае специалисты УК согласовывают данные работы с представителями поставщика.
На последнем этапе производится ввод в эксплуатацию УКУТ после монтажа поставщиком тепловой энергии. В данном случае УК представляет комиссии проект узла учета, согласованный с теплоснабжающей организацией, выдавшей технические условия и паспорт узла учета или проект паспорта, почасовые (суточные) ведомости непрерывной работы узла учета в течение - 7 суток.

Документы для ввода узла учета в эксплуатацию представляются в теплоснабжающую организацию для рассмотрения не менее чем за 10 рабочих дней до предполагаемого дня ввода в эксплуатацию. Исходя из чего данный этап занимает с учетом 7 суток наработки прибора до 14 дней
